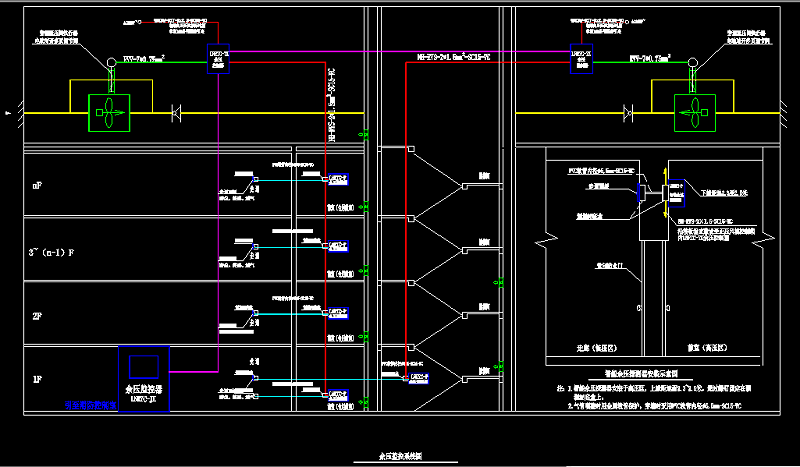

余压监控系统设计需注意问题:
1、前室(消防电梯前室、楼梯间前室、合用前室)通常每层设置余压探测器(余压值设定为25~30Pa);
2、楼梯间通常设置在1/3楼层处(低于20层),或在1/4楼层及3/4楼层各设置一个余压探测器(余压值设定为40~50Pa);
3、余压控制器(尺寸:130*95*58mm),为35mm导轨安装,一般设置在风机配电箱内部,方便取电。如风机配电箱内部空间不足,则需要配箱体安装于风机配电箱附近;
4、余压控制器建议从正压风机单相回路取电(AC220V),随风机启动;
5、余压控制器至余压探测器可以预埋两种线型分别为NH-RVS2*1.5/NH-RVV4*1.5 (分别对应二线制和四线制产品);
6、余压监控器(主机)属于可选配置,可不做配置,整套系统亦可正常自动运行(规范未做要求);
7、余压探测器安装位置应提前预埋气管,并引至走道侧,建议在设计余压探测器安装位置时应优先考虑设置在前室/楼梯间与走道的隔墙上,方便穿引气管(气管内直径5.5mm,壁厚1.5mm,外直径8.5mm)。
